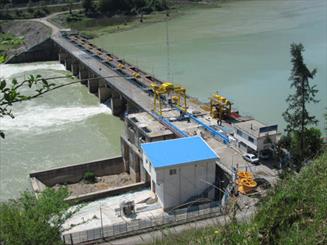

به گزارش خبرنگار مهر، سیف الله آقابیگی ظهر سه شنبه در بازدید از این پروژه افزود: ساخت سد تاريك و ساختمان نيروگاه در سال 1347 به اتمام و در سال 1382 بازنگري مطالعات مرحله دوم تجهيزات نيروگاه از سوی شركت ارمندآب انجام شد.
وی اظهارداشت: در سال 1386 نیز تهيه اسناد مناقصه به روش EPC از سوی شركت مهندسان مشاور تهران بركلي به انجام رسید و در سال 1388 عقد قراداد EPC با شرکت رشد صنعت به عنوان پیمانکار صوت گرفت و عملیات اجرایی این پروژه آغاز شد.
مدیر عامل آب منطقه ای گیلان گفت: هدف از ساخت این نیروگاه که در 36 درجه و 59 دقيقه و 26 ثانيه عرض جغرافيايي و 49 درجه و 34 دقيقه و 2 ثانيه طول جغرافيايي واقع در گيلان و با فاصله 35 كيلومتر در پائين دست سد مخزني سفيد رود بر روي رودخانه سفيدرود قرار دارد، توليد ساليانه 16.46 گيگاوات ساعت انرژي است.
وی افزود: در بخش عملیات ساختمانی، تخريب ساختمان قديمي و احداث ساختمان جديد پست ، طراحي، حمل، نصب و راه اندازی جرثقيل دروازهاي نيروگاه، تمامی فعالیت های مربوط به بازسازی ساختمان موجود نيروگاه و اجرای بتن ثانويه، تمامی تجهيزات نيروگاه، طراحي و اجراي سازه بازشو سقف نيروگاه و لايروبي بخش هاي ورودي و خروجي مجاري نیروگاه به انجام رسیده است.
آقابیگی اذعان داشت: در بخش فعالیت های تجهيزاتي نیز طراحي، تهيه، حمل، نصب و راهاندازي تجهيزات كامل نيروگاه و احداث خط انتقال 20 كيلوولت نيروگاه به طول 17 كيلومتر انجام شد.
وی در ادامه اظهار امیدواری کرد این نیروگاه طی دوماه آینده به بهره برداری آزمایشی برسد.
